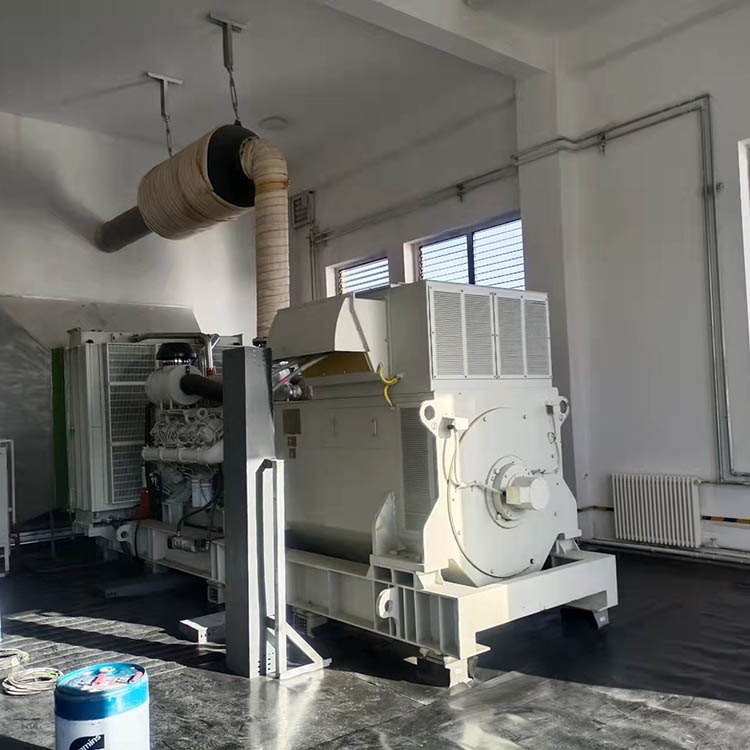

一、发电机组假负载租赁测试-实现功能
1、针对本项目特点模拟数据中心未来的运行情况。
2、测试验证遵循从末端到上端的原则,按照安装检查-功能测试-性能测试-满载发热检查-参数比对-联合调试-应急演练的步骤,对数据中心进行全面地验证测试,以此发现系统中可能存在的故障和隐患。
3、验证数据中心是否满足国家相关标准和设计要求。
4、测量发电机组、线电压、相电压、三相电流、有功功率、无功功率、功率因数、频率等参数;
5、发电机组突加突减测试、三相不平衡测试,可以自动计算稳态电压调整率、稳态频率调整率、瞬态电压调整率、瞬态频率调整率等动态参数;
7、具有数据存储功能,可以进行数据、图形分析,报表打印等功能;
8、三相独立加载,可轻松完成发电机组的不平衡加载;
9、通过固态继电器控制通断,弱电控制强电,更安全可靠;
10、无段式加载,单相功率最小步进1KW,准确度高。
11、本项目交付物将作为数据中心运维的重要技术文档。
12、测试开关柜、PDU等负荷承受情况。
二、发电机组假负载租赁测试-测试依据
1、09DX009 国家标准设计图集《电子信息系统机房工程设计与安装》
2、美国电气和电子工程师协会标准:IEEE-1100《电子设备供电和接地操作规程》
3、GB/T2887-2011《计算机场地通用规范》
4、GB/T50174-2008《电子信息系统机房设计规范》
5、GB 50343-2004《建筑物电子信息系统防雷技术规范》
6、GB 50054-2011《低压配电设计规范》
7、GB/T 15395-1994《电子设备机柜通用技术条件》
8、GB/T 2820.5-2009 《往复式内燃机驱动的交流发电机组第5部分:发电机组》
9、GB/T 1029-2005 《三相电机试验方法》
10、GB/T 14711-2006 《中小型旋转电机安全要求》
11、GB/T 50150-2013 《电器装置安装工程电器设备交接试验标准》
三、发电机组假负载租赁测试-应急预案
测试过程中,为保证参与测试人员的人身和设备安全,提高安全意识,以保证项目的顺利完成。
(1)安全培训测试前组织全体参与测试人员的安全培训,准备防护用具(绝缘靴、绝缘手套等),识别设备的工作状态,了解线缆与设备摆放的安全距离,学习紧急状态时的操作方法,并签署《安全承诺书》。
(2)安排错峰施工如果机房有现场施工与测试同时进行,可根据具体的施工计划和测试计划,合理安排错峰施工。
(3)安排专人负责现场协调,建立双方项目经理沟通机制,确保现场工作有序开展。
(4)现场安全措施测试过程中,在每个加载的机房配备消防灭火装置,并指定一名安全巡视员,根据实施情况随时设置安全警示牌。
(5)应急措施测试过程中,如发生电气事故立即切断上级电源,如发生空调事故立即切断相应的回路,如发生火灾事故,立即启动消防灭火装置,在最大程度上降低事故损失。
(6)发电机组接入发电机组开关下端口,经过了断路器保护。一旦有故障会切除假负载。
(7)假负载并联接入发电机组低压侧,一旦发生市电停电事故,发电机组可以正常启动,并切除假负载。确保机房正常供电。
